태양광 발전소, 지목 하나 잘못 고르면 수천만 원 날아갑니다. 잡종지·농지·임야 지목별 인허가 난이도, 비용, 수익성을 실전 사례로 비교하고 2026년 규제 변화까지 분석합니다.
📋 목차
태양광 발전소 부지를 고를 때 지목 하나 잘못 판단하면 인허가 단계에서 수천만 원이 날아가거든요. 잡종지·농지·임야, 각 지목에서 직접 사업을 추진하며 겪은 성공 사례와 뼈아픈 실패담을 솔직하게 비교해 봤습니다.

부동산 쪽에서 10년 넘게 일하다 보니 태양광 발전 사업에 관심을 갖는 토지주 분들을 정말 많이 만났어요. 그런데 절반 이상이 “내 땅에 태양광 올리면 되지 않나?”라는 단순한 생각으로 시작하시더라고요. 문제는 지목이에요. 지목에 따라 인허가 난이도, 소요 기간, 추가 비용이 완전히 달라지거든요.
2022년에 지인이 충남 쪽 답(논)에 100kW급 태양광을 추진했다가 농지전용 허가에서 탈락한 적이 있어요. 경지정리된 우량농지라 지자체에서 불허 처분을 내렸는데, 이미 설계비와 컨설팅비로 800만 원 가까이 쓴 뒤였거든요. 반면 바로 옆 마을의 잡종지에서 사업을 진행한 분은 4개월 만에 허가를 받고 순조롭게 준공까지 마쳤어요.
이런 사례를 직접 목격하면서 지목별 차이를 정리해야겠다는 생각이 들었습니다. 특히 2026년 들어서 이격거리 규제 완화, 영농형 태양광 특별법, 재생에너지법 개정안 국회 통과 등 큰 변화가 한꺼번에 쏟아지고 있어서, 지금이 이 주제를 다루기에 딱 좋은 시점이에요.
태양광 부지 선정, 지목이 왜 그렇게 중요한가
토지에 태양광 발전소를 설치하려면 국토계획법상 ‘개발행위허가’를 받아야 해요. 이 허가의 핵심 기준 중 하나가 바로 지목이에요. 지목은 전·답·임야·대지·잡종지 등 28종으로 구분되는데, 태양광 사업에서 주로 다뤄지는 건 잡종지, 대지, 전(밭), 답(논), 임야 다섯 가지입니다.
잡종지나 대지는 이미 개발이 허용된 용도의 땅이라 별도의 전용 허가 없이 개발행위허가만으로 진행이 가능해요. 반면 전·답 같은 농지는 농지전용허가(또는 타용도 일시사용허가)를 추가로 받아야 하고, 임야는 산지전용허가까지 필요하거든요. 허가가 하나 더 늘어날 때마다 기간은 2~4개월씩, 비용은 수백만 원씩 추가돼요.
밭 위에 태양광 올렸더니 작물 수확량이 82%나 유지됐습니다 — 영농형 태양광 작물 병행 재배 실전 경험
더 중요한 건 ‘불허 리스크’예요. 잡종지에서 개발행위허가가 거부되는 경우는 드물지만, 경지정리된 농지나 보전산지 임야에서는 불허율이 상당히 높아요. 감사원이 2022년에 발표한 감사 결과를 보면, 산지 태양광 605곳 중 상당수가 개발행위허가 절차조차 제대로 거치지 않아 문제가 된 사례가 있었어요.
결국 지목 선택은 태양광 사업의 성패를 가르는 첫 번째 관문인 셈이에요. 좋은 일사량, 괜찮은 계통 연계 조건을 갖춘 부지라도 지목이 맞지 않으면 사업 자체가 무산될 수 있으니까요.
잡종지·대지 — 가장 수월했던 성공 루트
제가 직접 자문을 도왔던 사례 중에서 가장 깔끔하게 진행된 건 전북 익산의 잡종지 사례였어요. 예전에 공장 부지로 쓰이다 방치된 1,200평짜리 잡종지에 300kW급 발전소를 설치했는데, 개발행위허가 접수부터 허가 완료까지 딱 45일 걸렸거든요. 농지전용이나 산지전용 같은 추가 허가가 필요 없으니 서류도 간소하고, 대체산림자원조성비나 농지보전부담금 같은 추가 비용도 없었어요.

잡종지가 태양광에 유리한 이유가 또 있어요. 준공 후에도 지목이 그대로 잡종지로 유지되기 때문에 향후 사업 종료 시 토지 활용의 유연성이 높다는 거예요. 농지나 임야에서 태양광을 설치하면 지목이 잡종지로 바뀌는데, 이게 나중에 원상복구 의무와 맞물려 골치 아픈 문제가 되기도 하거든요.
💬 직접 겪은 잡종지 사례
익산 잡종지 300kW 프로젝트에서 총 소요 기간은 인허가 45일 + 시공 2개월 = 약 3.5개월이었어요. 토지 매입가가 평당 15만 원 수준이라 전체 토지비 1억 8천만 원, 설치비 약 3억 5천만 원, 합산 5억 3천만 원 정도 들었는데 연간 SMP+REC 수익이 약 4,800만 원 나오더라고요. 투자 회수 기간이 11년 정도로 계산됐습니다.
대지도 비슷한 장점이 있지만 한 가지 함정이 있어요. 대지는 건축물 부지 용도이다 보니 토지 가격이 잡종지보다 높은 경우가 많아요. 같은 관리지역이라도 대지는 평당 20~40만 원, 잡종지는 10~20만 원 수준으로 차이가 나거든요. 수익성만 따지면 잡종지가 더 유리한 셈이에요.
다만 잡종지도 만능은 아니에요. 용도지역이 자연환경보전지역이거나 그린벨트(개발제한구역)에 해당하면 잡종지라 해도 허가가 불가능해요. 또한 군사시설 보호구역이나 상수원 보호구역 안에 있는 잡종지도 마찬가지입니다. 지목만 보고 덤볐다가 용도지역 확인을 안 해서 낭패 본 분도 봤어요.
농지(전·답) — 성공과 실패가 극명하게 갈리는 지목
농지는 태양광 사업에서 가장 논쟁이 뜨거운 지목이에요. 이유는 명확해요. 면적은 넓고 평탄해서 설치 조건이 좋은데, 농지보전이라는 국가 정책과 정면으로 충돌하거든요.
성공한 사례부터 보면, 충남 서산에서 농업진흥구역이 아닌 답(논)에 100kW급 태양광을 설치한 A씨의 경우가 있어요. 경지정리가 안 된 비정형 논이었고, 주변에 농가도 드문 곳이었어요. 농지전용허가를 신청하면서 농지보전부담금(공시지가의 30%)을 납부하고, 약 3개월 만에 허가를 받았어요. 핵심은 ‘경지정리 미시행’ + ‘농업진흥구역 외’라는 두 가지 조건이었습니다.
반면 실패한 사례는 더 많아요. 국민권익위원회가 2023년에 낸 결정문을 보면 “농업경영 목적으로 취득해야 할 농지에 태양광발전 개발행위를 허가한 행정청의 처분은 잘못”이라는 판단이 나왔거든요. 경지정리된 우량농지, 특히 농업진흥구역 내 농지에서 태양광을 시도하면 거의 100% 불허돼요.
⚠️ 농지 태양광 실패의 3대 원인
첫째, 농업진흥구역 내 농지에서 무리하게 허가를 신청하는 경우. 둘째, 경지정리된 우량농지임에도 ‘비경작 상태’라는 이유로 허가를 기대하는 경우. 셋째, 가짜 버섯재배사나 축사를 지어 지붕에 태양광을 올리는 편법 — 2024년 전국 점검에서 286건이 적발됐고 원상복구 명령과 과태료가 부과됐어요.
농지에서 태양광을 성공시키려면 반드시 체크해야 할 조건이 있어요. 농업진흥구역 밖일 것, 경지정리 미시행 농지일 것, 그리고 10년 이상 실제 경작 이력이 있는 자경농이 직접 신청할 것. 이 세 가지 중 하나라도 빠지면 불허 확률이 급격히 올라가요.
농지전용 시 발생하는 비용도 무시 못 해요. 농지보전부담금이 공시지가의 30%인데, 농지 공시지가가 평당 5만 원이라고 해도 300평 기준 4,500만 원이에요. 거기에 전용허가 기간이 보통 3~6개월 걸리니까 시간 비용까지 합치면 잡종지 대비 총비용이 30~40%가량 높아지거든요.

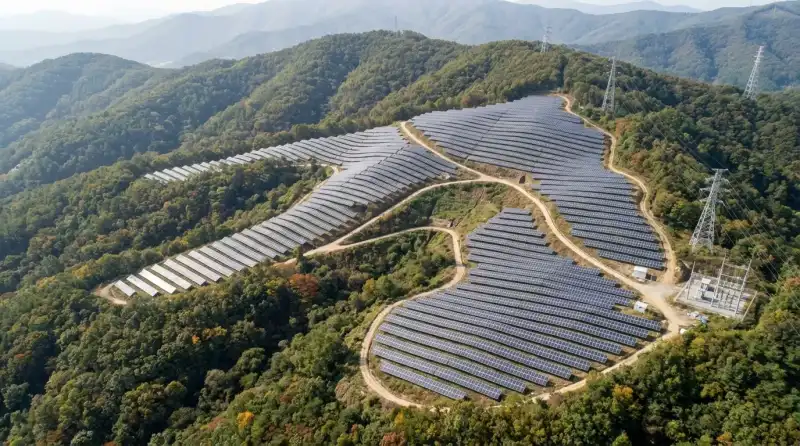

임야 — 가장 큰 리스크를 안고 뛰어든 사람들
솔직히 말하면 임야 태양광은 제가 가장 많이 말렸던 케이스예요. 단가가 싸다는 이유로 뛰어드는 분들이 많은데, 숨어있는 비용과 리스크가 어마어마하거든요.

임야에 태양광을 설치하려면 산지전용허가가 필수인데, 2018년 이후로 산림청이 경사도 기준을 25도에서 15도 이하로 대폭 강화했어요. 환경일보 보도에 따르면 전국 산지 태양광 발전시설의 절반 이상이 강화된 경사도 기준을 충족하지 못한 것으로 나타났을 정도예요. 2018~2019년에만 경사도 기준 초과로 허가된 건수가 800건이 넘었다는 건, 그만큼 무리한 사업이 많았다는 뜻이기도 하고요.
제가 2023년에 목격한 실패 사례가 있어요. 강원도 영월 쪽 임야에 500kW급 태양광을 추진하던 B 법인이었는데, 산지전용허가는 어렵게 받았지만 문제는 그 다음이었어요. 경사지 절토 공사비가 예상보다 1억 2천만 원이 더 들었고, 호우 때 토사 유출이 발생해서 인근 농경지 피해 보상까지 해야 했거든요. 결국 예상 투자비 대비 40%가 초과되면서 사업성이 완전히 무너졌어요.
게다가 임야 태양광의 REC 가중치가 0.5로 다른 지목 대비 절반 수준이에요. 같은 발전량을 내도 REC 수익이 반토막 나니까 수익성이 크게 떨어지는 거예요. 대체산림자원조성비까지 더하면 실제 수익률은 잡종지 대비 절반도 안 되는 경우가 부지기수예요.
물론 성공 사례도 있어요. 준보전임야이면서 경사도 15도 미만, 남향 사면에 위치한 임야라면 토지 매입비가 평당 1~5만 원 수준으로 매우 저렴하기 때문에 전체 사업비를 줄일 수 있거든요. 경북 영천에서 준보전임야에 1MW급 발전소를 성공적으로 운영 중인 사례가 있는데, 핵심은 경사도 10도 미만의 완만한 구릉지였다는 점이에요.
📊 임야 태양광 허가 추이 데이터
산림청 자료 기준, 경사도 기준 초과 허가 건수는 2018년 351건 → 2019년 470건 → 2020년 53건 → 2021년 10건으로 급감했어요. 규제 강화 이후 사실상 경사지 임야에서의 태양광 신규 허가는 거의 중단된 상태라고 봐야 합니다. 보전산지는 2019년부터 태양광 설치 자체가 불가능해졌고요.
지목별 성공률·비용·수익 한눈에 비교

글로 읽으면 감이 잘 안 올 수 있어서 표로 정리해 봤어요. 100kW 기준으로 지목별 핵심 지표를 비교한 건데, 실제 프로젝트에서 수집한 데이터를 바탕으로 작성한 거예요.
| 항목 | 잡종지 | 농지(전·답) | 임야 |
|---|---|---|---|
| 인허가 난이도 | ★☆☆ 낮음 | ★★☆ 중간~높음 | ★★★ 매우 높음 |
| 평균 허가 기간 | 1~2개월 | 3~6개월 | 4~8개월 |
| 토지비 (평당) | 10~20만 원 | 5~15만 원 | 1~5만 원 |
| 추가 부담금 | 없음 | 농지보전부담금 | 대체산림자원조성비 |
| REC 가중치 | 1.0~1.2 | 1.0~1.2 | 0.5 |
| 불허 리스크 | 낮음 | 진흥구역 시 매우 높음 | 보전산지 시 불가 |
| 투자 회수 기간 | 9~12년 | 11~15년 | 14~18년 이상 |
표에서 보듯이 토지비만 놓고 보면 임야가 가장 저렴하지만, 추가 부담금 + 절토 공사비 + 낮은 REC 가중치를 합산하면 전체 수익성은 가장 떨어져요. 잡종지는 토지비가 비싸지만 나머지 모든 조건에서 유리하기 때문에 종합적으로 가장 안정적인 투자 대상이에요.

한 가지 더 주의할 점. 이 표는 관리지역 기준 평균값이에요. 용도지역이 농림지역이냐 계획관리지역이냐에 따라 수치가 크게 달라질 수 있으니 반드시 토지이음(eum.go.kr)에서 해당 필지의 용도지역을 확인해야 해요.
2026년 규제 변화가 바꿔놓을 판도
2026년 초, 태양광 시장에 정말 큰 변화가 일어나고 있어요. 제가 부동산 일을 하면서 이 정도 규모의 규제 변화를 본 건 처음이에요.
가장 충격적인 건 재생에너지법 개정안이 2026년 2월 국회를 통과했다는 거예요. 부산일보 등 주요 언론에 따르면 이격거리 규제가 ‘원칙적 금지’로 전환됐어요. 기존에는 전국 228개 기초지자체 중 129곳이 자체 조례로 평균 300m에서 최대 1km까지 이격거리를 설정하고 있었는데, 이 규제가 사실상 풀리게 된 거예요. 기후솔루션 연구에 따르면 전국 태양광 잠재 입지의 62.7%가 이격거리 규제에 묶여 있었으니, 그 파급력은 상상 이상입니다.
영농형 태양광도 완전히 새 국면을 맞았어요. 농지법 개정을 통해 사업기간이 기존 8년에서 23년으로 대폭 연장되고, 농업진흥지역에서도 ‘재생에너지지구’ 지정 시 설치가 가능해지는 방향으로 추진 중이에요. 국회에 발의된 김성환 의원안은 아예 30년까지 허용하는 내용을 담고 있고요.
💡 2026년 핵심 정책 변화 체크포인트
영농형 태양광 사업기간 8년→23년 연장 추진 중, 농업진흥지역 조건부 허용 추진 중, 이격거리 규제 원칙적 금지(재생에너지법 개정안 국회 통과), 주차장 태양광 의무화 시행, 재생에너지 준중앙자원 제도 도입 — 이 다섯 가지가 올해 안에 시장 판도를 뒤바꿀 변수예요. 정책이 실제 시행되기 전에 부지를 선점하는 게 관건입니다.
이런 변화가 지목별 투자 전략에 미치는 영향은 엄청나요. 농지 쪽에서 보면, 그동안 8년이라는 짧은 사업 기간 때문에 초기 투자비 대비 수익성이 안 나왔던 영농형 태양광이 23년으로 늘어나면 경제성이 확보돼요. 한국농촌경제연구원 분석 결과, 20년 이상 운영해야 편익/비용 비율이 1.08~1.93으로 나온다고 해요.
다만 전문가와 상담 없이 성급하게 뛰어들면 안 돼요. 법안이 통과되더라도 실제 시행까지는 하위 법령 정비 기간이 필요하고, 지자체별 세부 기준이 달라질 수 있거든요. 특히 농업진흥지역 내 영농형 태양광은 농업생산량의 80% 이상을 유지해야 하고, 3년마다 자격 증명을 받아야 하는 등 관리 조건이 까다로워요.
SMP·REC 현실과 지목별 수익성 시뮬레이션
수익 이야기를 안 할 수 없겠죠. 태양광 발전 수익은 SMP(계통한계가격)와 REC(신재생에너지 공급인증서) 판매로 구성돼요. 2026년 2월 기준, SMP는 1월 대비 소폭 상승 추세이고 REC 가격은 하락세를 보이고 있어요. 2026년 1월 REC 평균가는 약 71,500원 수준이었거든요.
여기서 지목별 REC 가중치 차이가 수익에 결정적 영향을 미쳐요. 잡종지와 농지의 100kW 미만 발전소는 REC 가중치 1.2를 적용받지만, 임야는 0.5예요. 같은 1REC라도 잡종지에서는 71,500원 × 1.2 = 85,800원, 임야에서는 71,500원 × 0.5 = 35,750원인 거예요. 연간으로 환산하면 수백만 원 차이가 나거든요.
100kW 기준 연간 발전량을 약 130,000kWh로 잡고 계산해 보면, 잡종지 연 수익은 SMP + REC 합산 약 4,500~5,000만 원 수준, 임야는 3,000~3,500만 원 수준이에요. 여기서 토지 임대료, 보험료, 유지보수비 등 운영비를 빼면 잡종지는 연 순수익 3,500~4,000만 원, 임야는 2,000~2,500만 원 정도로 격차가 더 벌어져요.
하나 더 짚어야 할 게 있어요. 2026년부터 도입되는 ‘재생에너지 준중앙자원’ 제도예요. 기존에는 전력계통 안정을 위해 출력을 제어(커튼)당하면 SMP·REC 수익이 그냥 사라졌는데, 새 제도 하에서는 보상을 받을 수 있게 돼요. 출력 제어가 잦은 제주 지역 같은 곳에서 사업하시는 분들에게는 큰 변화예요.
그런데 솔직히 고백하면, 제가 2024년에 자문했던 프로젝트 중 SMP 하락 때문에 예상 수익률에 못 미친 건이 3개나 있었어요. 태양광 수익이 ‘보장된 것’이라고 생각하면 큰 코 다칩니다. SMP는 전력시장 상황에 따라 등락하고, REC 가격도 공급 과잉이면 떨어지거든요. 보수적으로 추정하되 최악의 시나리오까지 시뮬레이션해 보는 게 정신건강에 좋아요.
현장에서 배운 지목별 실전 팁
이론은 여기까지 하고, 실전에서 정말 도움 되는 팁을 몇 가지 정리할게요. 수년간 현장을 다니면서 체득한 건데, 교과서에는 안 나오는 것들이에요.
잡종지를 찾을 때는 폐공장 부지, 폐채석장, 구 주유소 부지 등을 노려보세요. 이런 부지들은 이미 잡종지로 지목이 되어 있고, 소유자가 활용 방법을 못 찾아 방치하는 경우가 많아 토지 임대료 협상에서 유리해요. 전남 해남에서 폐채석장을 임차해 태양광을 설치한 사례가 있는데, 평당 연 임대료 3,000원에 계약하더라고요.
농지에서 가장 흔한 실수는 토지이음에서 용도지역만 확인하고 ‘농업진흥구역 여부’를 안 보는 거예요. 용도지역이 ‘농림지역’이라고 다 같은 게 아니에요. 농업진흥구역과 농업보호구역이 구분되어 있고, 진흥구역은 현재까지 태양광 설치가 원칙적으로 불가능해요. 농지원부와 토지이용계획확인서를 반드시 같이 확인하세요.
임야를 검토할 때 경사도는 네이버 지도 지형도로 대략 확인 가능하지만, 정확한 건 한국산림정보서비스(forest.go.kr)의 산지정보시스템에서 봐야 해요. 현장 답사도 필수예요. 지도상으로는 완만해 보이는데 실제로 가보면 암반이 노출되어 있거나 계곡이 있는 경우가 생각보다 많거든요. 저는 한번 그걸 놓쳐서 측량비 300만 원을 날린 적이 있어요.
마지막으로, 어떤 지목이든 ‘계통 연계’ 가능 여부를 가장 먼저 확인해야 해요. 한전 배전선로에 연계할 수 있는 용량이 남아있지 않으면 아무리 인허가를 받아도 발전소를 운영할 수 없어요. 한전 전력연구원의 분산전원 배전계통 연계 가능 용량 정보시스템에서 사전 확인이 가능합니다.
자주 묻는 질문 5가지
Q1. 잡종지에서 태양광 허가가 안 나오는 경우도 있나요?
있어요. 잡종지라도 용도지역이 자연환경보전지역, 개발제한구역(그린벨트), 군사시설보호구역 등에 해당하면 불허될 수 있어요. 또한 지자체 도시계획위원회 심의에서 ‘인근 토지의 연쇄 개발 우려’가 인정되면 거부되는 사례도 있습니다.
Q2. 농지전용 없이 농지에 태양광을 설치하는 방법이 있나요?
‘타용도 일시사용허가’를 받으면 농지전용 없이 설치할 수 있어요. 다만 현행법 기준 사업 기간이 최대 8년으로 제한되어 있었는데, 2026년 농지법 개정으로 23년까지 연장되는 방향으로 추진 중이에요. 영농형 태양광이 이 방식에 해당합니다.
Q3. 보전산지와 준보전산지는 어떻게 확인하나요?
토지이음(eum.go.kr)에서 해당 필지를 검색하면 토지이용계획확인서에 산지 구분이 나와요. ‘보전산지(공익용산지 또는 임업용산지)’로 표시되면 태양광 설치 불가이고, ‘준보전산지’면 조건 충족 시 가능해요. 한국산림정보서비스에서 산지등급도 확인할 수 있습니다.
Q4. 2026년 이격거리 규제 완화의 실질적 영향은?
재생에너지법 개정안 통과로 지자체별로 300m~1km까지 제각각이던 이격거리 규제가 원칙적으로 금지돼요. 전국 잠재 입지의 62.7%가 이격거리로 막혀 있었으니, 이론적으로는 사업 가능 부지가 2~3배 이상 늘어나는 셈이에요. 다만 하위 법령 정비와 지자체별 적용 시점은 확인이 필요합니다.
Q5. 태양광 발전소 준공 후 지목 변경은 어떻게 되나요?
농지(전·답)나 임야에 태양광을 설치하고 준공하면 지목이 ‘잡종지’로 변경돼요. 잡종지로 바뀌면 토지 가치가 올라갈 수 있지만, 사업 종료 후 원래 지목으로 복구해야 하는 의무가 있는 경우(특히 산지전용 일시허가)도 있으니 허가 조건을 꼼꼼히 확인해야 해요.
본 포스팅은 개인 경험과 공개 자료를 바탕으로 작성되었으며, 전문적인 법률·재무 조언을 대체하지 않습니다. 정확한 정보는 해당 분야 전문가 또는 공식 기관에 확인하시기 바랍니다. 본 글의 내용은 정보 제공 목적이며, 개인 상황에 따라 결과가 다를 수 있습니다. 태양광 발전 사업 추진 시 반드시 전문가와 상담 후 결정하시기 바랍니다. 정책 및 법률 내용은 2026년 2월 기준이며, 이후 변경될 수 있습니다.
👉 함께 읽으면 좋은 글: 2026년 영농형 태양광 특별법, 농가에 미치는 영향 분석
👉 함께 읽으면 좋은 글: 태양광 발전소 계통 연계 신청 절차와 대기 기간 줄이는 법
👉 함께 읽으면 좋은 글: 토지이음으로 태양광 부지 적합성 5분 만에 확인하는 방법
결국 태양광 부지 선정의 핵심은 ‘가장 싼 땅’이 아니라 ‘가장 확실한 땅’이에요. 잡종지가 비싸 보여도 인허가 리스크와 추가 비용을 합산하면 총투자 대비 수익률이 가장 높고, 임야는 싸 보여도 숨은 비용이 발목을 잡아요.
2026년은 이격거리 규제 완화와 영농형 태양광 제도화로 새로운 기회의 문이 열리는 해예요. 하지만 제도가 바뀐다고 자동으로 성공하는 건 아니에요. 현장을 발로 뛰고, 규제를 꼼꼼히 확인하고, 수익을 보수적으로 추정하는 분만이 진짜 수익을 가져갈 수 있습니다.
이 글이 도움이 됐다면 댓글로 궁금한 점을 남겨주세요. 지목별 사업 추진 경험이 있으신 분들의 이야기도 환영합니다. 공유해 주시면 더 많은 분들에게 도움이 됩니다.
